Kế hoạch thi công cắm cọc giải phóng mặt bằng dự án đường D6, mở rộng TP Trà Vinh

06-03-2026

“`html





Kế hoạch thi công cắm cọc giải phóng mặt bằng dự án đường D6, mở rộng TP Trà Vinh

Ngày 04/3/2026, Trung tâm Phát triển quỹ đất thuộc Sở Nông nghiệp và Môi trường tỉnh Vĩnh Long ban hành Kế hoạch thi công cắm cọc giải phóng mặt bằng phục vụ dự án đường D6, mở rộng thành phố Trà Vinh.

Kế hoạch được thực hiện căn cứ Quyết định số 77/QĐ-BQLGT ngày 26/01/2026 của Ban Quản lý dự án giao thông tỉnh Vĩnh Long về việc phê duyệt kết quả chỉ định thầu Gói thầu số 8 – Cắm cọc giải phóng mặt bằng thuộc dự án đường D6, mở rộng thành phố Trà Vinh; đồng thời căn cứ hồ sơ số 81/TK.GPMB.2025 tháng 10/2025 của Công ty cổ phần tư vấn xây dựng Âu Lạc về hồ sơ thiết kế cắm cọc giải phóng mặt bằng.

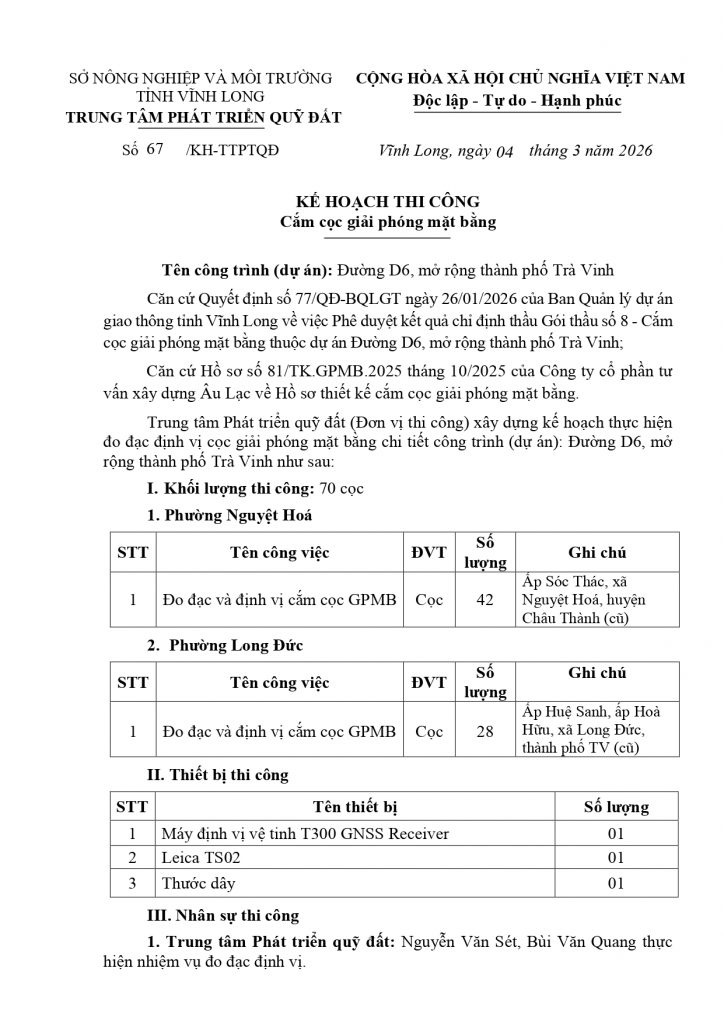

Khối lượng thi công: 70 cọc

Phạm vi thực hiện

Khu vực Khối lượng Ghi chú
Phường Nguyệt Hoá 42 cọc Ấp Sóc Thác, xã Nguyệt Hoá, huyện Châu Thành (cũ)
Phường Long Đức 28 cọc Ấp Huệ Sanh, ấp Hoà Hữu, xã Long Đức, thành phố Trà Vinh (cũ)

Thiết bị thi công

STT Thiết bị Số lượng
1 Máy định vị vệ tinh T300 GNSS Receiver 01
2 Leica TS02 01
3 Thước dây 01

Nhân sự thực hiện

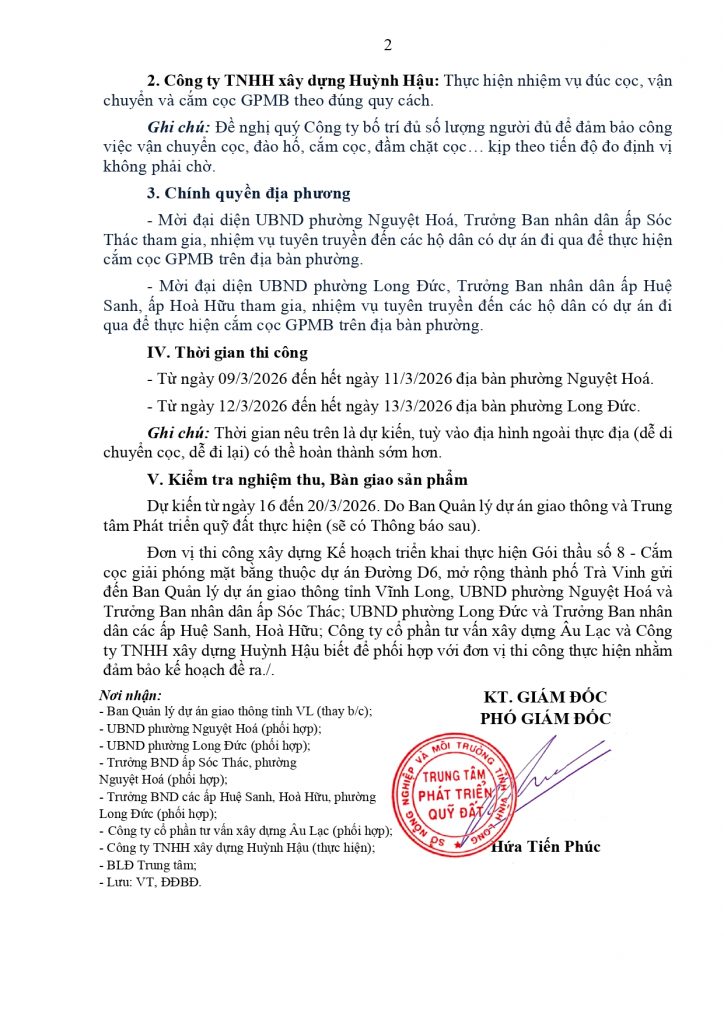

Trung tâm Phát triển quỹ đất bố trí nhân sự gồm ông Nguyễn Văn Sét và ông Bùi Văn Quang thực hiện nhiệm vụ đo đạc định vị.

Công ty TNHH xây dựng Huỳnh Hậu chịu trách nhiệm đúc cọc, vận chuyển và cắm cọc giải phóng mặt bằng theo đúng quy cách.

Phối hợp địa phương

Đại diện UBND phường Nguyệt Hoá cùng Trưởng Ban nhân dân ấp Sóc Thác tham gia phối hợp tuyên truyền đến các hộ dân có dự án đi qua để thực hiện cắm cọc giải phóng mặt bằng trên địa bàn phường.

Đại diện UBND phường Long Đức cùng Trưởng Ban nhân dân ấp Huệ Sanh và ấp Hoà Hữu tham gia phối hợp tuyên truyền đến các hộ dân có dự án đi qua để thực hiện cắm cọc giải phóng mặt bằng.

Thời gian thi công

  • Từ ngày 09/3/2026 đến hết ngày 11/3/2026 tại địa bàn phường Nguyệt Hoá.
  • Từ ngày 12/3/2026 đến hết ngày 13/3/2026 tại địa bàn phường Long Đức.

Thời gian trên là dự kiến, tùy theo điều kiện địa hình ngoài thực địa có thể hoàn thành sớm hơn.

Kiểm tra nghiệm thu và bàn giao

Dự kiến từ ngày 16/3/2026 đến ngày 20/3/2026, Ban Quản lý dự án giao thông tỉnh Vĩnh Long phối hợp cùng Trung tâm Phát triển quỹ đất thực hiện kiểm tra nghiệm thu và bàn giao sản phẩm (sẽ có thông báo sau).

Kế hoạch triển khai gói thầu số 8 – Cắm cọc giải phóng mặt bằng thuộc dự án đường D6, mở rộng thành phố Trà Vinh được gửi đến các đơn vị liên quan nhằm phối hợp thực hiện, bảo đảm tiến độ đề ra.
